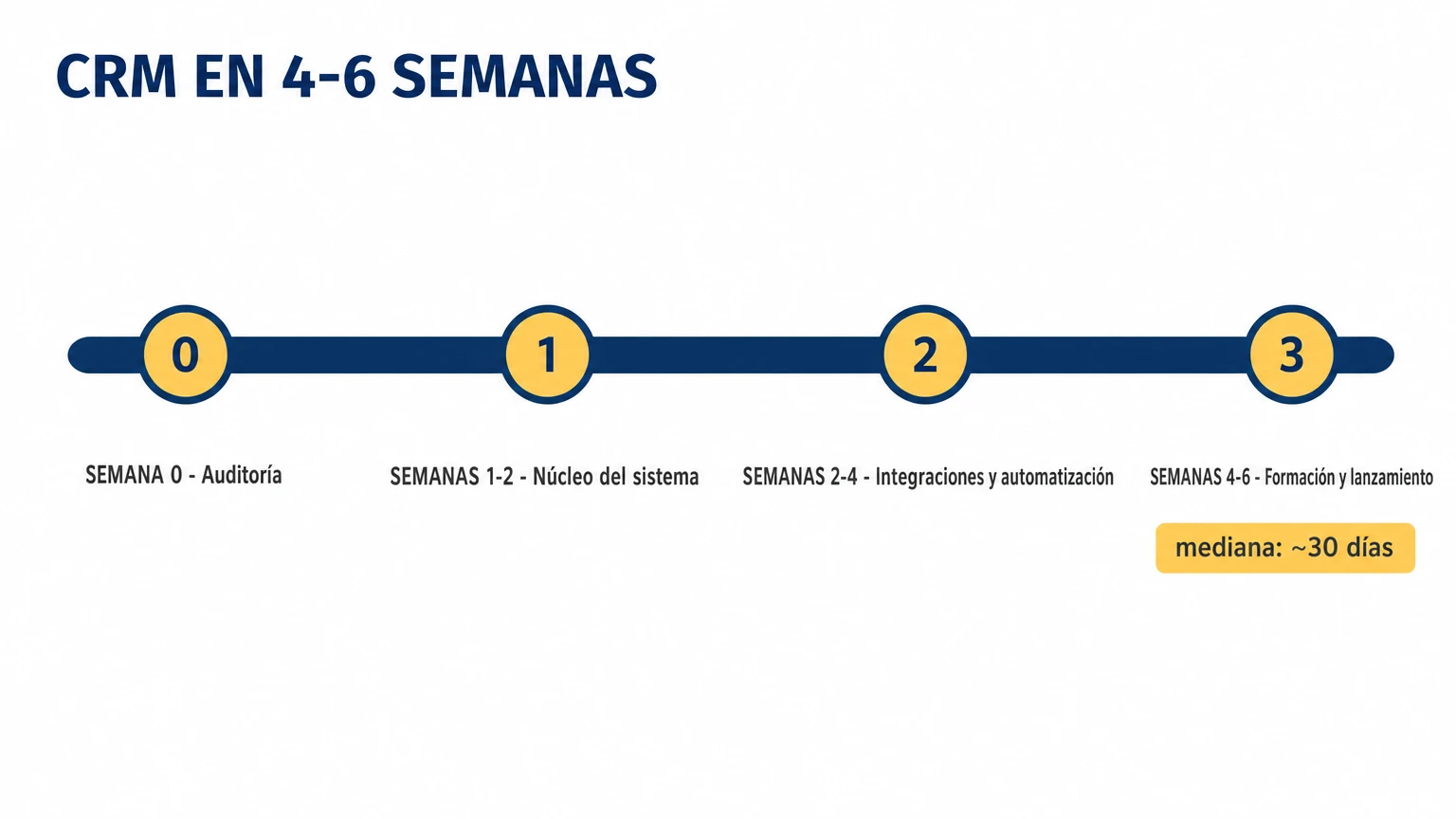

Semana 0: la auditoría, antes de tocar el software
De dos a tres días mapeando cómo fluye el trabajo de verdad: fuentes, fases, traspasos, la hoja de cálculo en la que todos se apoyan en secreto. Es un servicio propio, la auditoría de CRM, y con ella empieza cualquier proyecto.
De aquí sale una imagen de una página del pipeline y una lista corta de qué arreglar primero. Por qué no automatizamos un proceso roto y cómo son los ocho pasos de la implantación está en la nota vecina, enlazada abajo.
Semanas 1–2: el núcleo
Pipelines, fases, campos obligatorios, roles y accesos. El CRM empieza a parecerse a tu negocio y no a una demo. En paralelo arranca la importación de datos, y aquí es donde viven o mueren los plazos, porque los datos sucios (duplicados, tres formatos de teléfono, una década de texto libre) tardan más en limpiarse que ninguna otra cosa.
Al final de la segunda semana hay un sistema funcionando con tus contactos reales, que una o dos personas ya pueden usar.
Semanas 2–4: integraciones y automatización
Entran los canales —telefonía, WhatsApp, formularios web, email— para que los leads lleguen solos. Luego la automatización: recordatorios, notificaciones de estado, traspasos entre personas, plantillas de documentos. El objetivo es quitar los pasos manuales que hacían agotador el método anterior.
Aquí también conectamos la gestión de tareas y el chat interno, para que el equipo lleve el trabajo en un solo sitio en vez de en una docena de grupos.
Semanas 4–6: integraciones, formación, puesta en marcha y la prueba real
El sistema está listo antes que el equipo, y es normal. Formamos sobre los flujos reales, no sobre un tour genérico, ponemos el sistema en marcha y vigilamos de cerca la primera semana. Los tres primeros días sacan a la luz cada hábito que el diseño pasó por alto; ajustamos rápido.
La puesta en marcha no es la meta. La adopción lo es. Un CRM que nadie abre es solo una base de datos cara.
¿Por qué la mediana ronda los 30 días?
Una implantación enfocada para un equipo, con datos más o menos limpios y alguien que decide rápido, aterriza en dos a cuatro semanas, con una mediana cercana a los 30 días. Lo que la estira hasta seis semanas son las integraciones, el volumen de datos y la fricción normal: vacaciones, temporada alta, datos que resultan más sucios de lo prometido, un responsable que necesita una segunda mirada.
¿Qué lo frena de verdad?
Casi nunca la tecnología. Son los datos sucios, un proceso que nadie quiere comprometer y la decisión que se sigue posponiendo. Los proyectos más rápidos no son los más simples, sino los que tienen un responsable claro del lado del cliente que puede decir que sí.
